Успешное прохождение госэкспертизы
Готовим документацию в строгом соответствии с актуальными нормативами (ФЕР, ТЕР, ГЭСН, приказы Минстроя), что ускоряет прохождение проверок в государственных инстанциях

tomsk@expertsmet.ru
+7 (917) 565-46-16
Проверка сметы
Приложите смету или ВОР — покажем, какие позиции могут вызвать замечания, и назовём стоимость доработки
Решения по ролям
Выберите свою роль: покажем состав работ, нормативы, итоговые документы и сроки.
Для кого:
Директорам по строительству, руководителям техзаказчика, cost control, сметным отделам
Ключевые результаты:
Для кого:
Гендиректорам, коммерческим директорам, руководителям ПТО, сметчикам, договорным отделам
Ключевые результаты:
Для кого:
ГИПам, руководителям проектных отделов, главным инженерам, сметным группам
Ключевые результаты:
Для кого:
Тендерным менеджерам, руководителям закупок, коммерческим директорам, сметчикам по тендерам
Ключевые результаты:
Цена одной ошибки
Спешка, неполные исходные данные, переход на РИМ и ФСНБ-2022
Сметная часть возвращается на доработку
Исправления, ответы на замечания и новый круг согласования
Подрядчик ждёт, сроки ввода объекта уходят вправо
Без заключения банк и заказчик не открывают следующий этап
Цена ошибки — не зарплата сметчика, а сдвинутый график и замороженное финансирование. Проверьте смету до подачи в экспертизу.
Проверить смету на рискиЗаказчики
Среди заказчиков — федеральные ведомства, госкорпорации, промышленные компании и девелоперы.
Минюст России
Development SystemsЧленство в СРО
Ассоциация проектировщиков «Содействия организациям проектной отрасли», СРО-П-166-30062011. Регистрационный номер члена П-166-504226063525-2349, в реестре с 08.12.2022.
Реестр НОПРИЗПрезентация
Сметы, согласования, акты КС-2 и КС-3, сопровождение экспертизы — как мы берём сметную часть проекта целиком.
Регион
ЭкспертСмет готовит и проверяет сметную документацию для строительства, реконструкции и ремонта. Заказчики в Томске получают сметы, ведомости объёмов, акты и заключения по проверке смет подрядчиков. Расчёт ведётся по ФСНБ-2022 ресурсно-индексным методом, а цены берутся из ФГИС ЦС для региона строительства. Если цены нужного ресурса в системе нет, она обосновывается конъюнктурным анализом по Методике 421/пр: предложения поставщиков приводятся к сопоставимому виду, оформляются таблицей и передаются вместе со сметой. Каждый расчёт сопровождается пояснительной запиской с нормативами и источниками цен. Заказчик в Томске получает не набор разрозненных файлов, а комплект, в котором расчёт, пояснение и обоснование цен связаны между собой.
Работа идёт дистанционно. Исходные данные присылаются в электронном виде, результат возвращается тем же способом, а вопросы по документам собираются одним перечнем. Сметная стоимость определяется для территориальной ценовой зоны объекта. Поэтому для расчёта важно, где расположен объект, а не где работает сметчик. Для объекта в Томской области цены берутся для той зоны, к которой он относится. Порядок работы одинаков для компаний Томска, Северска и других населённых пунктов области.
Подход
От проверки исходных данных и расчёта по РИМ до ответов на замечания экспертов.
Берём на себя диалог с госэкспертизой, правим замечания и сдаём сметы без критических ошибок — проект не простаивает из-за сметной части

Детализированные сметы позволяют отследить каждую статью расходов и исключить «скрытые» доплаты
Узкопрофильная команда сметчиков по госрасценкам обеспечивает точность расчётов и соответствие актуальным нормативам
Документация, подготовленная с учетом специфики госзаказа, исключает риски отклонения на экспертизе
Готовим документацию в строгом соответствии с актуальными нормативами (ФЕР, ТЕР, ГЭСН, приказы Минстроя), что ускоряет прохождение проверок в государственных инстанциях
Грамотная смета как приложение к госконтракту защищает заказчика от споров с подрядчиком, необоснованных доплат и претензий проверяющих органов
Над проектом работают инженеры-сметчики с опытом в строительстве, ремонте, инженерных сетях и знанием специфики госзаказа
Составим точную смету даже без полного комплекта проектной документации: по дефектным ведомостям, эскизам или результатам выезда инженера
Срок фиксируем в договоре до старта работ — под тендер, согласование или начало СМР
Консультируем, защищаем смету перед подрядчиком или проверяющими и оперативно вносим необходимые корректировки
Задачи региона
Сметчик сверяет объёмы, расценки, коэффициенты и начисления подрядчика с проектом и действующими нормативами. По итогам готовится заключение с перечнем замечаний и ссылкой на норму по каждому. В заключении указана сумма корректировки, поэтому документ пригоден для переговоров с подрядчиком. Спорные позиции показываются отдельно, с перечнем недостающих документов.
Цены ресурсов, которых нет во ФГИС ЦС, обосновываются по предложениям поставщиков в порядке, который устанавливает Методика 421/пр. Запросы формулируются по проекту, предложения приводятся к сопоставимому виду. Результат оформляется таблицей и передаётся для включения в смету и для экспертизы. К таблице прилагаются запросы поставщикам и пояснение по выбору цены.
Составляются локальные и объектные сметы и сводный сметный расчёт. Исходными данными служит проект либо ведомость объёмов работ. Расчёт ведётся по ФСНБ-2022 ресурсно-индексным методом. К документам прилагается пояснительная записка, в которой указаны применённые нормативы и источники цен. Структура комплекта соответствует требованиям экспертизы к составу документов. Пояснения даются по каждому разделу.
Закрытие периода оформляется комплектом: акты по выполненным работам, справка КС-3 и накопительная ведомость. Проверяется, чтобы сумма актов не выходила за смету и цену договора. При необходимости к актам добавляются журнал КС-6а и отчёты М-29 о расходе материалов. Превышения над сметой выносятся отдельно для решения заказчика.
Объёмы подсчитываются по чертежам и спецификациям проекта. Каждая строка содержит ссылку на лист и формулу подсчёта, поэтому результат можно проверить. Ведомость передаётся в Excel с итогами и разбивкой по разделам и напрямую используется при составлении сметы. Расхождения чертежей и спецификаций выносятся в отдельный перечень вопросов.
Направления и цены
Разработка и сопровождение сметной и исполнительной документации по действующей нормативной базе.
Комплексная подготовка сметной документации, соответствующей нормативным требованиям для согласования и реализации
Считаем по составу: локальная смета от 25 000 ₽, объектная от 35 000 ₽, сводный расчёт от 50 000 ₽.
ВОР от 25 000 ₽, конъюнктурный анализ от 25 000 ₽, срочность добавляет 50–150% к базовой цене.
Оптимальный выбор для тех, кто ищет баланс между ценой и глубиной проработки; включает все необходимые разделы
Базовая подготовка включает аудит, правки, обоснования цен и пояснительную записку.
Закрытие замечаний от 25 000 ₽ за смету; сопровождение экспертизы считаем как 30% от стоимости подготовки.
Профессиональная разработка всех типов технической документации для строительства с учетом требований стандартов
Расчёт объёмов по чертежам: 120–140 ₽ за позицию, минимальный заказ 25 000 ₽.
Обмер на объекте: 1 000–1 250 ₽ в час; исполнительные журналы и закрывающие документы считаются отдельно.
Профессиональная проверка смет с целью выявления ошибок, неточностей и выполнение оптимизации затрат
Проверка перед экспертизой: 25 000–75 000 ₽ за смету, в зависимости от объёма и исходных данных.
Экспертное заключение от 25 000 ₽; корректировка после замечаний обычно 50% от базовой цены.
Полный комплекс работ по разработке и оформлению исполнительной документации для строительных проектов любой сложности
КС-2/КС-3: 700–1 200 ₽ за акт или 60 ₽ за позицию, минимальный заказ 25 000 ₽.
КС-3 включена при заказе КС-2; КС-6а от 25 000 ₽, М-29 от 25 000 ₽.
Комплексное сметное сопровождение проектов на условиях аутсорсинга – эффективная альтернатива штатному отделу
Абонемент включает ежемесячное закрытие, КС-2/КС-3, книгу закрытия и взаимодействие с бухгалтерией.
Расширенный аутсорс с представлением на стороне заказчика и сбором первички: от 50 000 ₽ в месяц.
Образцы документов
Пять направлений — пять комплектов документов. Ниже образцы: форма настоящая, данные условные.
Форма по Методике, утв. приказом Минстроя России № 421/пр
Локальный сметный расчёт (смета) № 02-01-01
на общестроительные работы
| № | Обоснование | Наименование работ и затрат | Ед. изм. | Кол-во | Всего, руб. |
|---|---|---|---|---|---|
| Раздел 1. Фундаменты | |||||
| 1 | ГЭСН 06-01-001-01 | Устройство бетонной подготовки | 100 м³ | 0,42 | 186 430 |
| 2 | ГЭСН 06-01-001-16 | Устройство фундаментных плит железобетонных плоских | 100 м³ | 1,18 | 612 870 |
| Раздел 2. Стены | |||||
| 3 | ГЭСН 08-02-001-01 | Кладка стен кирпичных наружных простых при высоте этажа до 4 м | м³ | 96,5 | 318 240 |
| Итого прямые затраты | 1 117 540 | ||||
| Накладные расходы | 98 320 | ||||
| Сметная прибыль | 68 740 | ||||
| Всего по смете | 1 284 600 | ||||
Считаем по проекту или ведомости объёмов в нормативах ФСНБ-2022. Каждая строка — со ссылкой на норму и на лист проекта.
В комплекте
Приложение к сопроводительному письму в экспертную организацию
Ответы на замечания
по разделу «Смета на строительство»
| № | Замечание эксперта | Ответ и внесённые изменения | Статус |
|---|---|---|---|
| 1 | Объём работ по п. 14 ЛСР 02-01-01 не подтверждён проектной документацией | Объём приведён в соответствие с листом 7 раздела КР, ведомость объёмов откорректирована | Снято |
| 2 | Не представлен конъюнктурный анализ на оборудование по п. 31 | Приложен анализ по трём поставщикам с коммерческими предложениями | Снято |
| 3 | Применён индекс, не соответствующий кварталу составления сметы | Смета пересчитана с действующими индексами, итог обновлён в сводном расчёте | На проверке |
Проверяем комплект до подачи, загружаем документы и ведём переписку с экспертной организацией. Сопровождаем в экспертизе и отвечаем на замечания.
В комплекте
Заключение специалиста
Заключение по результатам проверки
сметной документации подрядчика
| № | Позиция | Что выявлено | Было, руб. | Стало |
|---|---|---|---|---|
| 1 | п. 3, ЛСР 02-01-01 | Объём кладки больше проектного на 12,4 м³ | 359 130 | 318 240 |
| 2 | п. 19, ЛСР 02-01-02 | Применена норма на более сложный вид работ | 204 600 | 171 900 |
| 3 | гл. 9, сводный расчёт | Лимитированные затраты начислены дважды | 86 500 | 43 250 |
| Итого по проверенным позициям | 650 230 | 533 390 | ||
Сверяем смету с проектом: объёмы, нормы, индексы, лимитированные затраты. На выходе — документ, с которым можно идти к подрядчику.
В комплекте
Унифицированная форма № КС-2, утв. постановлением Госкомстата России от 11.11.99 № 100
Акт о приёмке выполненных работ № 3
отчётный период: 01.09.2026 – 30.09.2026
| № | По смете | Наименование работ | Ед. изм. | Кол-во | Стоимость, руб. |
|---|---|---|---|---|---|
| 1 | 1 | Устройство бетонной подготовки | 100 м³ | 0,42 | 186 430 |
| 2 | 2 | Устройство фундаментных плит железобетонных плоских | 100 м³ | 0,59 | 306 435 |
| Итого по акту | 492 865 | ||||
Готовим закрывающие документы по смете и журналу работ. Позиции, объёмы и суммы в акте совпадают со сметой — расхождения находим до подписания, а не после.
В комплекте
Приложение к акту оказанных услуг
Отчёт о сметном сопровождении
за сентябрь 2026 г.
| Дата | Объект | Задача | Результат |
|---|---|---|---|
| 03.09 | Склад, корп. 2 | Локальная смета на отделочные работы | Передана заказчику |
| 11.09 | Офисное здание | Проверка сметы подрядчика | Заключение, 6 замечаний |
| 18.09 | Склад, корп. 2 | КС-2 и КС-3 за август | Подписаны |
| 26.09 | Офисное здание | Ответы на замечания экспертизы | 4 из 5 сняты |
За вашими объектами закреплён сметчик: сметы, проверка подрядчиков, акты и ответы на замечания. Затраты на фонд оплаты труда — до 40% ниже, чем со штатным сметчиком.

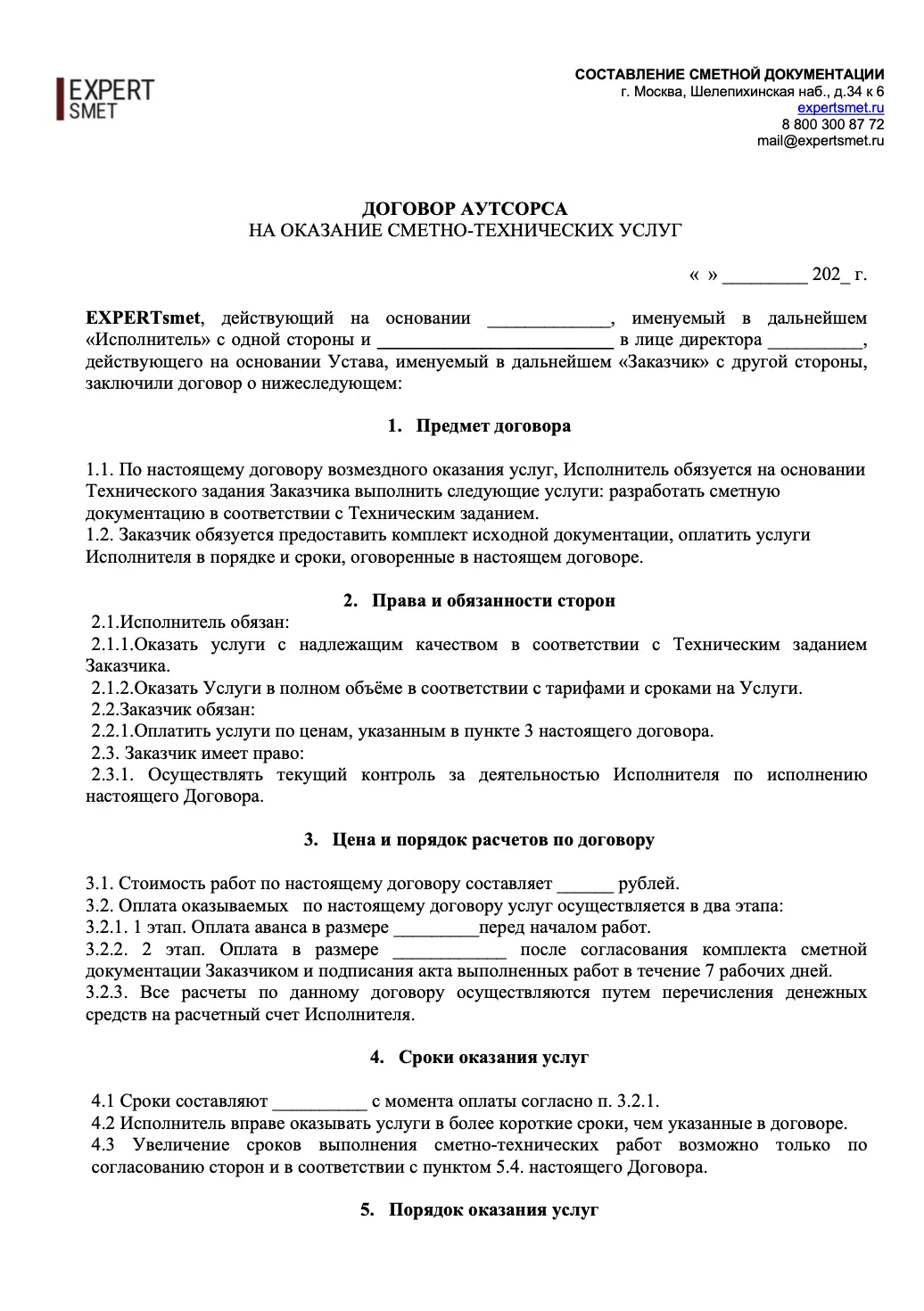

В комплекте
Разрабатываем сметы и ведомости объёмов работ, проводим проверку и экспертизу, считаем стоимость по позициям в Томске и по РФ. Онлайн-калькулятор и сметный аутсорс.
Пакеты
Выберите сценарий: в каждом пакете — состав работ и итоговые документы.
Готовим корректировки смет и обоснование, сопровождаем согласование объектов до утверждения.
Выверяем соответствие ПД/РД, формируем ВОР и полный комплект документов с трассируемостью источников для МГЭ/банков.
Сравнение подходов
Критерии, по которым обычно выбирают исполнителя:
| Критерий | Частный сметчик | Штатный сметчик | ЭкспертСмет |
|---|---|---|---|
| Сроки и предсказуемость | Зависит от человека, нет SLA | В пике — узкое горлышко | SLA ответы, параллельная работа команды 3–5 экспертов |
| Риски и ответственность | Личные договорённости | Ответственность на работодателе | Процессы и проверки, экспертиза смет, поддержка в спорных ситуациях |
| Соответствие нормам | Обновления — на исполнителе | Нужно регулярно доучивать | Актуальные ФЕР/ТЕР/ГЭСН и индексы 2026 года, корректная методика (в т.ч. РИМ) и региональные индексы Москвы (ФГИС ЦС) |
| Документы и трассируемость | Часто не хватает пакета для банка/ГГЭ | Зависит от практики отдела | Полный комплект для Мосгосэкспертизы и банков + соответствие 44-ФЗ/223-ФЗ |
| Масштабирование | Сложная замена | ФОТ растёт, простои | Гибко наращиваем ресурс, несколько проектов без потери качества |
| Экономика | Дешевле точечно | Дорого на год: софт/налоги/отпуска | Оплата за фактическую загрузку, без ФОТ и лицензий на вашей стороне |
Калькулятор
Заполните параметры проекта — покажем диапазон стоимости и срок подготовки. Отдельная локальная смета считается отдельно — от 25 000 ₽.
Стоимость
Цены «от» по типам заказчиков. Точную стоимость называем после просмотра исходных данных.
Подрядчики и субподрядчики
| Услуги и стоимость | Строительные компании | Девелоперы | Проектные бюро | Госзаказчики | Частные заказчики |
|---|---|---|---|---|---|
| Ваш профиль | Подрядчики и субподрядчики | Застройщики и инвесторы | Архитекторы и проектировщики | Бюджетные организации | Малый бизнес и частные лица |
| Составление смет | |||||
| Локальная смета (базовая) | от 32 000 ₽ | от 38 000 ₽ | от 28 000 ₽ | от 35 000 ₽ | от 25 000 ₽ |
| Объектная смета | от 45 000 ₽ | от 52 000 ₽ | от 38 000 ₽ | от 48 000 ₽ | — |
| Сводный сметный расчёт | от 60 000 ₽ | от 70 000 ₽ | от 52 000 ₽ | от 65 000 ₽ | — |
| Ведомость объёмов работ (ВОР) | от 25 000 ₽ | от 25 000 ₽ | включено | включено | от 25 000 ₽ |
| Конъюнктурный анализ цен | от 25 000 ₽ | от 25 000 ₽ | от 25 000 ₽ | включено | — |
| Экспертиза и сопровождение | |||||
| Проверка сметы перед экспертизой | от 25 000 ₽ | от 25 000 ₽ | от 25 000 ₽ | включено | — |
| Сопровождение в госэкспертизе | 30% от экспертизы | 30% от экспертизы | 30% от экспертизы | включено | — |
| Корректировка после замечаний | 50% от базовой цены | включено | 50% от базовой цены | включено | — |
| Экспертное заключение | от 25 000 ₽ | включено | от 25 000 ₽ | включено | — |
| Исполнительная документация | |||||
| Акт КС-2 (за позицию) | 60 ₽ мин. 25 000 ₽ | 60 ₽ мин. 25 000 ₽ | 80 ₽ мин. 25 000 ₽ | 50 ₽ мин. 25 000 ₽ | — |
| Справка КС-3 | включено при заказе КС-2 | включено при заказе КС-2 | включено при заказе КС-2 | включено при заказе КС-2 | — |
| Журнал КС-6а | от 25 000 ₽ | от 25 000 ₽ | — | от 25 000 ₽ | — |
| Ведомость М-29 | от 25 000 ₽ | от 25 000 ₽ | — | от 25 000 ₽ | — |
| Специальные опции | |||||
| Срочное выполнение (24 часа) | +100% | +100% | +150% | — | +50% |
| Ресурсно-индексный метод (РИМ) | включено | включено | включено | включено | +2 000 ₽ |
| Работа с вашим ПО | включено | включено | включено | включено | +3 000 ₽ |
| Выделенный менеджер | включено | включено | включено | включено | +5 000 ₽/мес |
| Консультация по оптимизации | включено | включено | включено | — | включено |
| Типовой проект | от 60 000 ₽ или 0.5–0.8% СМР | от 75 000 ₽ или 0.4–0.7% СМР | от 40 000 ₽ за раздел ПСД | от 65 000 ₽ фиксированная | от 25 000 ₽ за объект |
| Срок выполнения | 3–5 дней | 5–7 дней | 5–7 дней | 7–10 дней | 2–3 дня |
Порядок работы
Работа ведётся по договору с техническим заданием. В задании фиксируются состав документов, нормативная база, форма результата и порядок передачи материалов. Это позволяет заказчику в Томске заранее понимать, что именно он получит, а исполнителю — не расширять и не сужать задачу по ходу дела. Вопросы по исходным данным собираются одним перечнем, а не присылаются по одному по мере появления. Заказчик отвечает на них за один заход, и работа не прерывается на уточнения по мелким позициям. Перед началом работы сметчик оценивает присланные материалы и сообщает, достаточно ли их для расчёта, а при нехватке данных формирует перечень уточнений. Так исполнитель и заказчик одинаково понимают объём задачи ещё до расчёта.
Если проект меняется, изменения вносятся в документы с пометкой версий. По пометке видно, какая версия действует, какие позиции пересчитаны и по какой причине. Передача документов не означает завершения работы. После неё сметчик отвечает на вопросы заказчика, эксперта и подрядчика по своей документации: поясняет принятые решения и вносит исправления, если замечание обоснованно. Вся переписка по объекту ведётся в электронном виде, поэтому история решений остаётся доступной в любой момент. В ходе работы заказчик видит, на каком этапе находятся документы и какие вопросы ждут его решения. Окончательная редакция передаётся вместе с пояснительной запиской, где собраны нормативы, источники цен и принятые допущения.
Кейсы

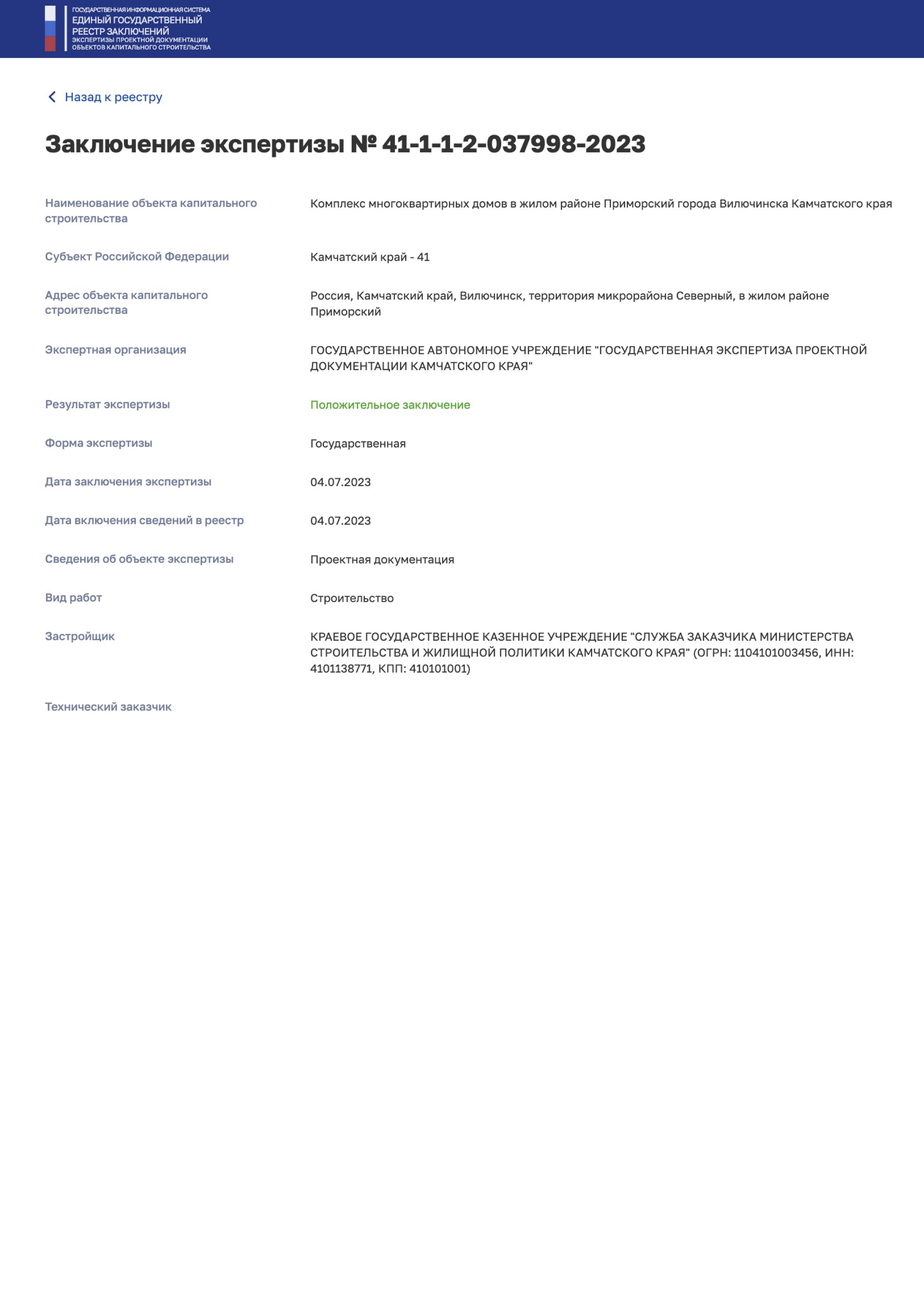

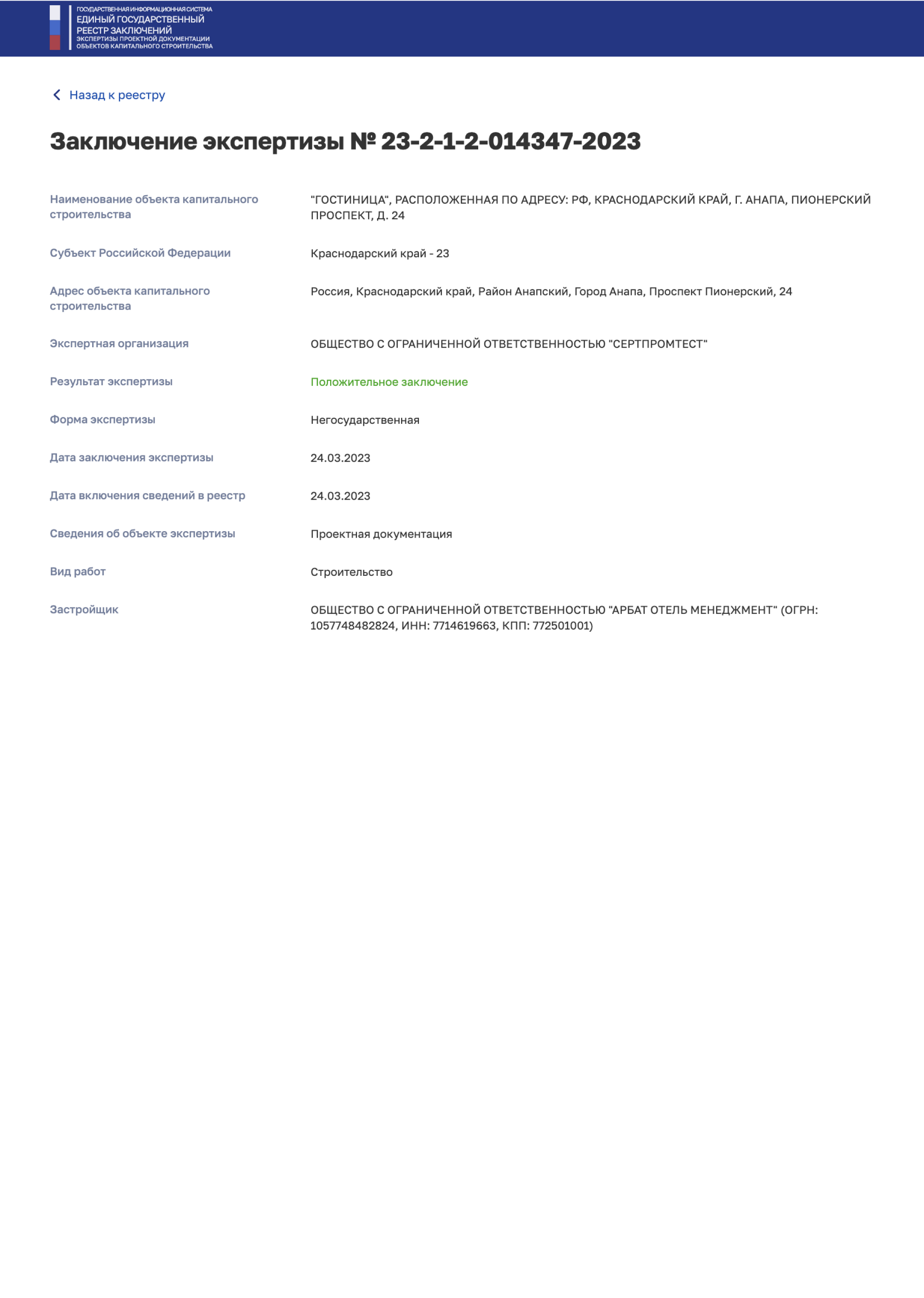

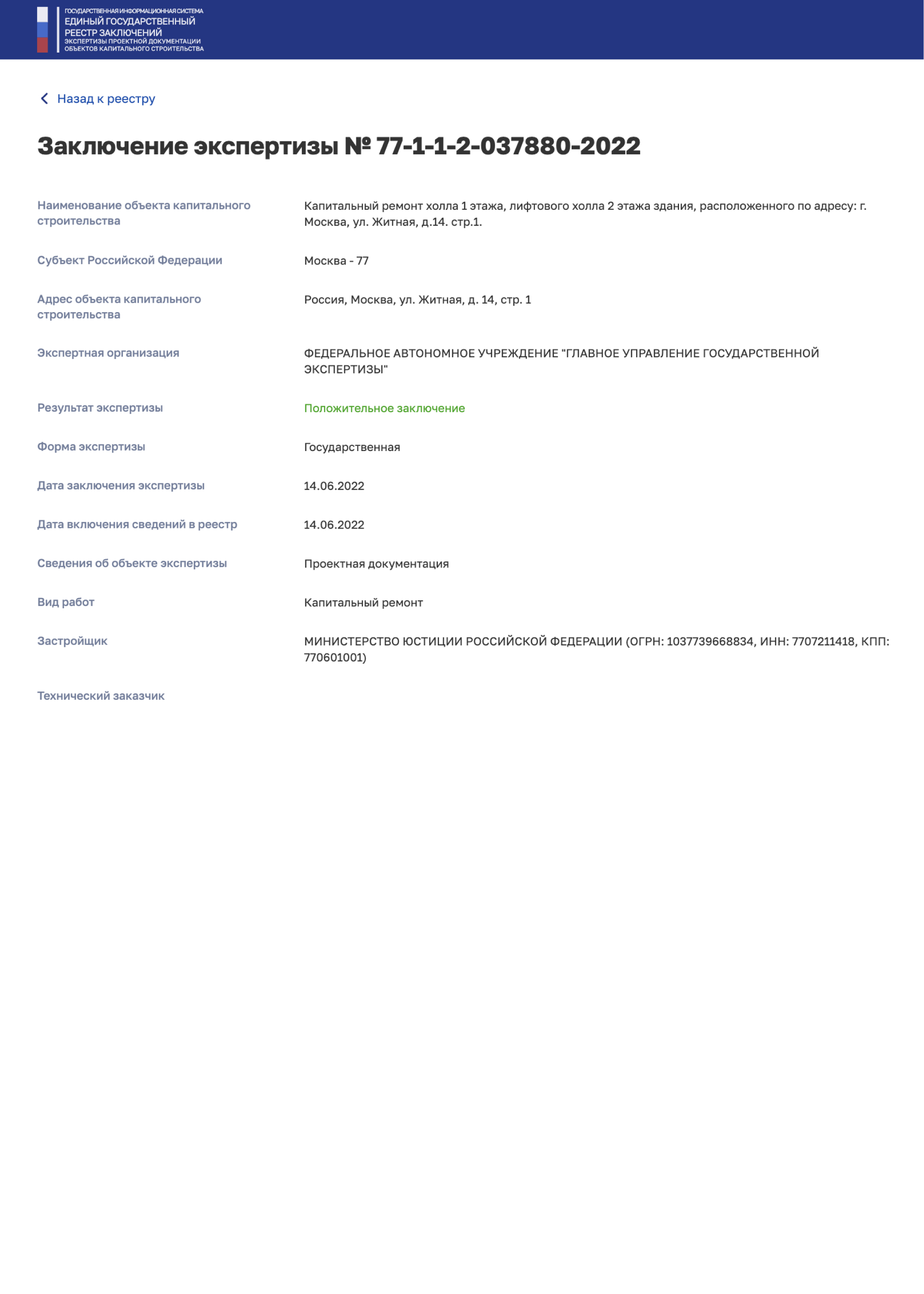

11 выписок из государственного реестра заключений по объектам, где мы готовили сметную документацию. Листайте ленту вбок и нажмите на выписку, чтобы открыть её целиком.
Нас цитируют
Редакции обращаются к нам за комментариями о ценах на стройматериалы, сметах и стоимости строительства.
Статьи
Методики, изменения в нормативной базе и типовые замечания по сметной части.
Ресурсный метод в сметном деле: от теории к практике. Узнайте, как применить этот метод для минимизации затрат и оптимизации сметы на строительство
Читать полностьюПодпишитесь на рассылку и получайте новости от экспертов, инструкции и полезные материалы
Объекты региона
Многоквартирные и индивидуальные дома: общестроительные работы, инженерные системы и благоустройство. Сметы составляются по проекту, с разделением на локальные сметы по видам работ. Заказчик получает комплект, который можно сразу передать на проверку и экспертизу. Инженерные системы выделяются отдельными разделами, чтобы их можно было проверять независимо.
Усиление конструкций, демонтаж, стеснённые условия и поэтапность работ. Стеснённость учитывается коэффициентом только при подтверждении проектом. Этапы выделяются в сметах отдельно, чтобы стоимость каждого этапа была видна и заказчику, и подрядчику. Демонтаж показывается самостоятельными позициями, а не входит в общие расценки.
Применяются реставрационные нормы и расценки, работа идёт по специальным сборникам. Состав работ и расценки подбираются по реставрационному проекту. Сметная группа следит, чтобы обычные общестроительные расценки не подменяли реставрационные там, где этого требует проект. Состав работ сверяется с реставрационным проектом по каждой позиции.
Цеха и склады: фундаменты под оборудование, металлоконструкции, полы и монтаж оборудования. Объёмы считаются по чертежам и спецификациям. Цены на оборудование, которых нет во ФГИС ЦС, обосновываются конъюнктурным анализом по Методике 421/пр. Монтаж оборудования показывается отдельным разделом сметы, чтобы его стоимость была видна заказчику.
Кровли, фасады и инженерные системы. Смета опирается на дефектную ведомость, учитывает демонтаж и работу в эксплуатируемом здании. Дефекты, которые видны только при вскрытии, показываются отдельно, а смета пересчитывается после уточнения объёмов. Работа ведётся с учётом того, что здание остаётся эксплуатируемым, и это отражается в составе позиций.
Водоснабжение, канализация, тепло и электроснабжение. В смете выделяются земляные работы, пересечения с другими коммуникациями и восстановление покрытий. Объёмы привязываются к листам проекта, чтобы каждую трассу можно было проверить по чертежу. Восстановление покрытий считается по данным ведомости объёмов и не теряется в общих позициях.
Вопросы
Да. Сметы для бюджетных объектов готовятся с учётом требований 44-ФЗ, 223-ФЗ и экспертизы. Это касается состава документов, структуры расчёта и обоснования цен. Заказчик получает документацию в том виде, в котором её можно включить в закупочную и проектную документацию и передать на экспертизу, если она требуется для объекта. Требования к составу документов и обоснованию цен учитываются с самого начала расчёта, а не добавляются после замечаний.
Да. Смета составляется по документам: проекту, ведомостям и договору. Данные с объекта заказчик передаёт по перечню, который готовит сметная группа: фотографии, обмеры, акты. Для заказчика в Томске это не создаёт ограничений, поскольку расчёт определяется проектом и ценовой зоной, а не присутствием сметчика на площадке. Сметчик не выезжает на объект, поэтому качество расчёта зависит от полноты присланных материалов и точности перечня.
Результат передаётся в редактируемом формате сметной программы и в Excel, а также в PDF. К нему прилагается пояснительная записка с нормативами и источниками цен. Редактируемые файлы позволяют заказчику вносить изменения при корректировке проекта, а PDF удобен для подписания, пересылки и подачи документов. Для передачи на проверку заказчику не требуется дополнительная подготовка файлов: комплект уже собран в нужных форматах.
Применяются сметные цены ФГИС ЦС для региона и зоны объекта. Если цены нужного ресурса в системе нет, она обосновывается конъюнктурным анализом по Методике 421/пр, и к смете прилагается обоснование. Источник цены виден по каждой позиции, поэтому расчёт можно проверить без обращения к исполнителю. Для объектов в других районах Томской области правило то же: зона определяется по расположению объекта.
Да. Работа с юридическими лицами ведётся по договору с техническим заданием и актом. В договоре указаны состав документов, порядок передачи материалов и условия приёмки. Акт подтверждает передачу результата. Так заказчик из Томской области получает понятные обязательства сторон ещё до начала работы. Условия закрепляются письменно, поэтому состав работ и порядок приёмки не приходится уточнять по ходу дела.
Для расчёта нужны проект или ведомость объёмов, техническое задание и требования заказчика к форме документов. Если какой-то части не хватает, сметчик формирует единый перечень уточнений. Материалы можно отправить из Томска или другого населённого пункта Томской области в электронном виде, а состав оценивается до начала работы. Чем полнее присланный комплект, тем меньше уточняющих вопросов и тем точнее будут срок и стоимость работы.
